Еще до повышения цен на стройматериалы решили построить дачный дом небольшой площади на садовом участке, поскольку кроме помещения для хранения инвентаря никаких построек для отдыха не было. Участок равнинный, находится в предгорной местности, почва глинистая и не промерзает зимой (юг), поэтому в качестве фундамента приняли решение изготовить монолитную плиту.
Участок довольно узкий, около 9,9 м в самой широкой точке, поэтому запланировали домик шириной 6 м и длиной 10 м. Разметили контур будущего фундамента на грунте при помощи нитки и колышков, просчитали отступы от соседских заборов и приступили к сборке опалубки. Для сборки опалубки использовали доску 150х50х6000 по 3 доски в ряд, скрепленные между собой в нескольких местах. Выставили диагонали, с наступлением вечера по лазерному уровню выровняли опалубку по высоте, так как участок имеет небольшой перепад (на всю длину фундамента получилась высота от 33 до 45 см). Готовую опалубку зафиксировали колышками и самодельными упорами, упоры зафиксировали в грунте арматурой.

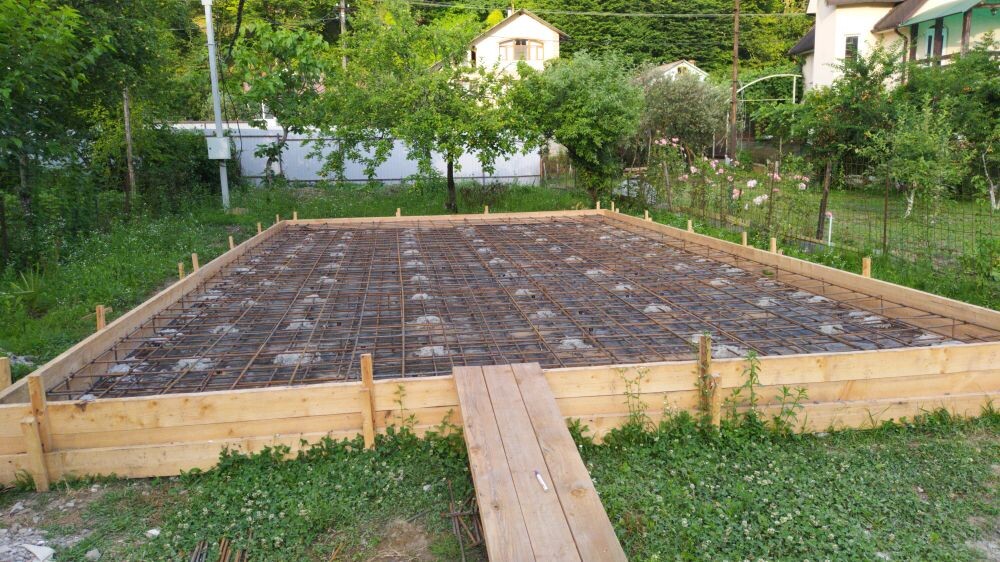

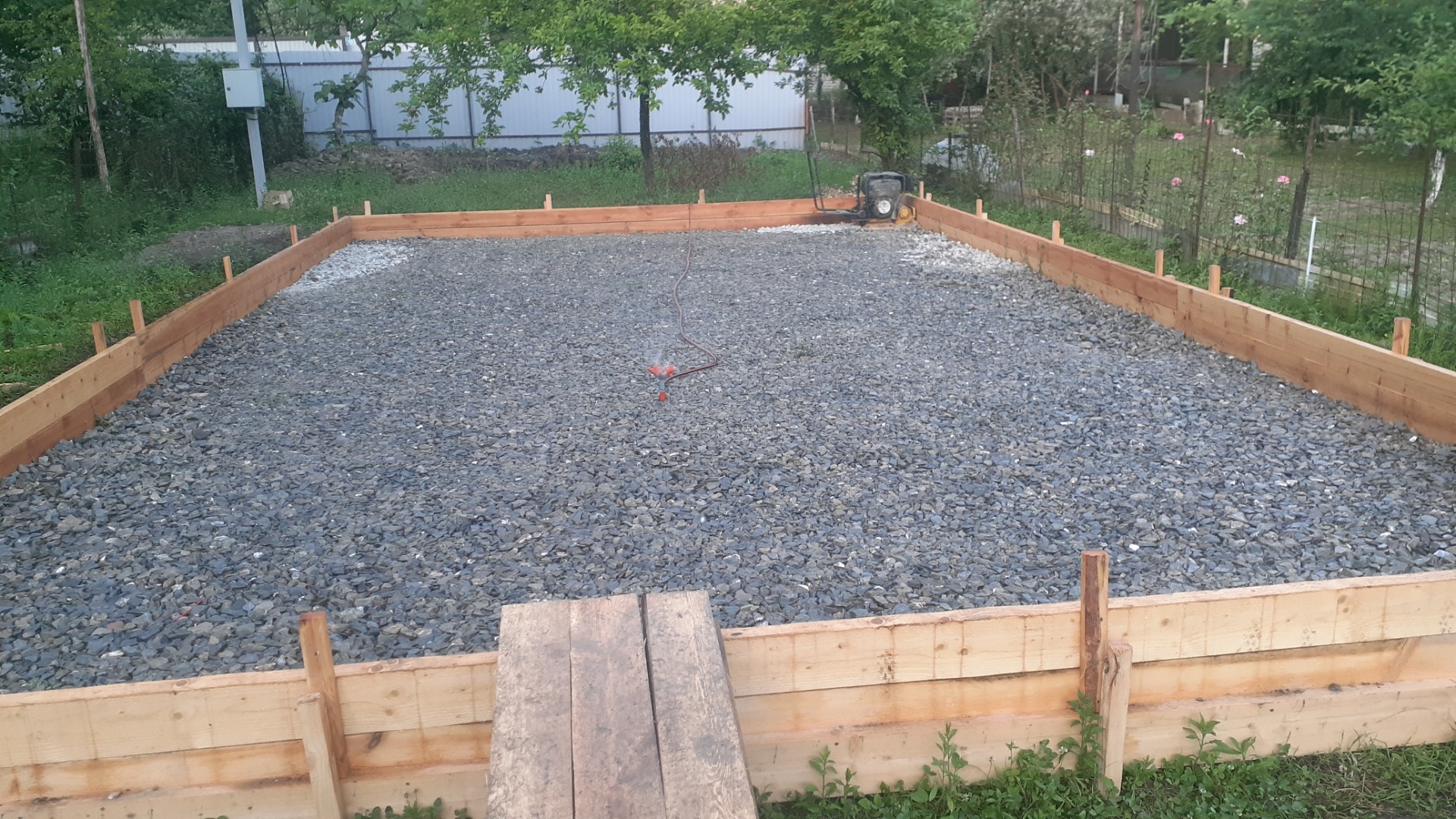

Изготовили трамплин для тачки, завезли щебень фракции 5-40, надежно утрамбовали дизельной виброплитой, периодически проливая для лучшей усадки. На подготовленную подушку расстелили рулонную гидроизоляцию Технониколь с небольшими напусками на опалубку. Несколько дней изготавливали двухуровневый арматурный каркас из 12 арматуры ячейкой 30х30 и 20х20. Сетки соединили между собой лягушками по периметру и П-образными соединениями по краям, обеспечивая жесткость и необходимые отступы от краев опалубки и будущей поверхности. Нижний ряд зафиксировали бетонным раствором, поскольку пластиковые стульчики, колесики и прочие фиксаторы прорывают гидроизоляцию и вряд ли удержат такую серьезную конструкцию и вес бетона. Но в некоторых местах все же добавили несколько, установив на кусочки металла.

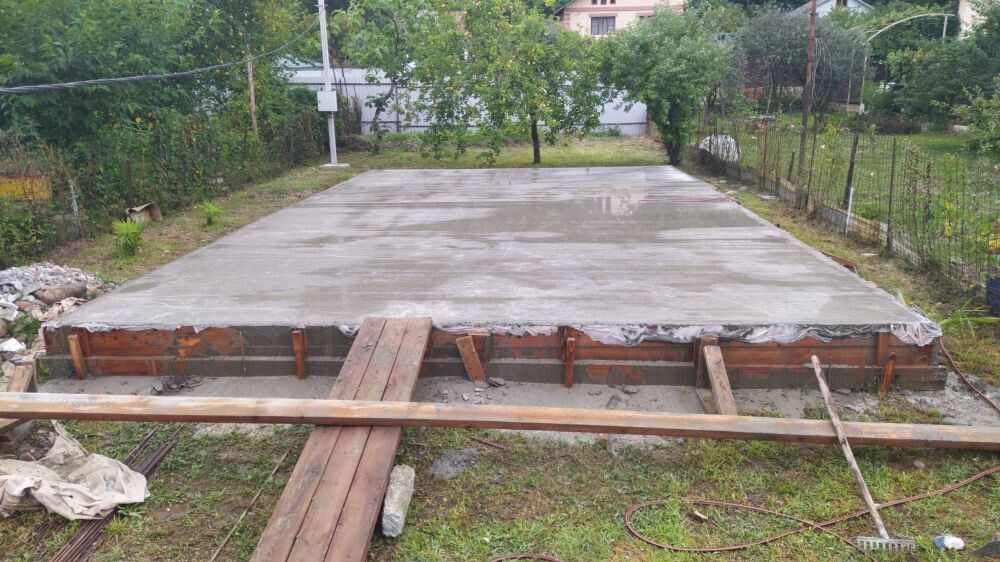

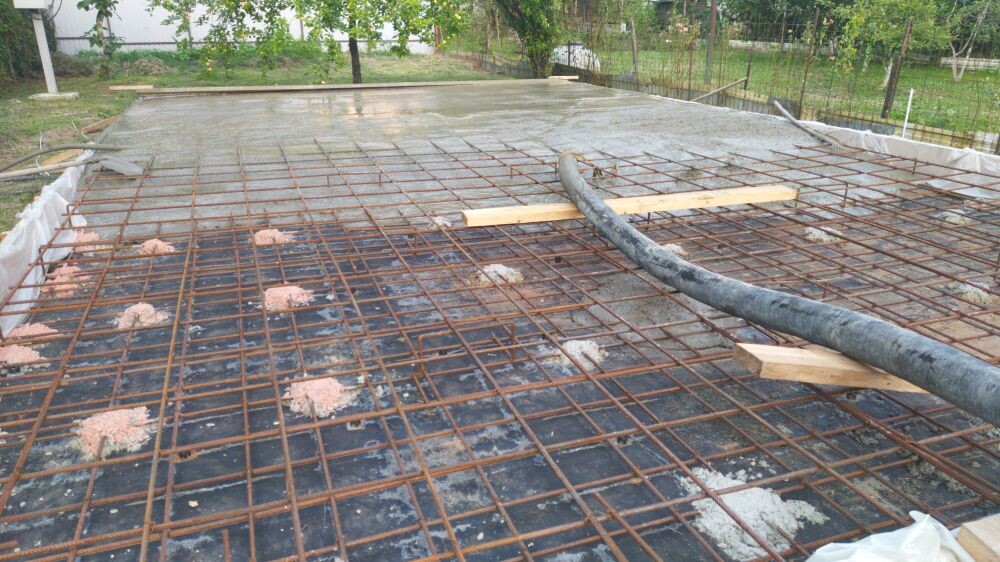

И самый ответственный этап, в котором нам помогали друзья и по совместительству водители автобетононасосов и миксеров. Выставили технику, собрали магистраль из труб, ребята привезли 19 кубов бетона М350 на четырех миксерах. Раздали всем лопаты и сапоги, кто-то разравнивал, кто-то передвигал шланг, я, как самое ответственное лицо, бегала с вибратором по всей площадке. И не напрасно — поверхность получилась однородная, без пустот. Выравнивали поверхность доской 6м в качестве правила. Получились незначительные перепады до 1 см. После заливки бетон ежедневно поливался 3-4 раза, опалубку разобрали через неделю. До возведения стен ждали положенных по нормам 28 дней.

Возможно, наш метод не самый правильный, и я с удовольствием выслушаю мнения и комментарии, но спустя время могу сказать, что ни одной трещины не появилось, бетон не крошится (он же черновой пол), а от крепости и прочности горько плачет перфоратор.
