Ремонт, как говорят, хуже пожара и он никогда не заканчивается. На самом деле не все так плохо, если все спроектировать заранее, спланировать каждый этап ремонта и точно следовать составленному плану. Стоит сказать, что речь идет о капитальном ремонте квартиры, косметические работы не требуют столь серьезного подхода.
Планирование
Как ни странно, это самый важный этап в проведении ремонтных работ. Часто, желая побыстрее приступить к ремонтным работам, пренебрегают этим этапом, закупая строительные материалы. Это может привести к неоправданным тратам. Планирование должно включать в себя:
- Если требуется сделать перепланировку, создается и согласовывается проект. Про ошибки, которые можно допустить на этом этапе, мы писали ранее.
- Выбор материалов, необходимо определится с типом покрытия для стен, потолка, пола, керамической плитки, разновидность дверей.
- Если в квартире совсем нет проводки, на этом же этапе организуется временное освещение, электро- и водоснабжение.
- Примерная планировка расстановки мебели. Казалось бы, зачем на этом этапе знать, где именно будет стоять диван. Если этому не уделить достаточное внимание, установленная розетка в итоге может оказаться за тумбой или изголовьем кровати. Не обязательно заказывать готовый дизайн-проект или изучать 3D Max. Можно воспользоваться одной из простых бесплатных программ, например Sketch Up, или нарисовать все от руки.
- Электромонтажный план. Здесь указываются все точки электроснабжения (расположение техники необходимо продумать заранее), дозовые, проводится расчет необходимой нагрузки и комплектующих распределительного щита.
Закупка инструментов
Исходя из предполагаемых работ закупается электро- и ручной инструмент. Кроме него потребуется уборочный инвентарь (совки, ведра, веник, щетки), укрывочная пленка и мешки для выноса мусора.
Демонтажные работы
Следующий этап – демонтажные работы. Демонтажные работы включают в себя:
- Снятия старого настенного и напольного покрытия;
- Снятие штукатурки;
- Демонтаж стен и перегородок, согласно новой планировке;
- Формируются дверные проемы, если они будут увеличены по высоте или ширине;
- Подготовка балконов или лоджий для дальнейшего остекления;
- Снимаются замеры с входной двери. Обычно она изготавливается 10-14 дней, а значит, в процессе демонтажных работ не пострадает.
После этого необходимо собрать весь строительный мусор в мешки и заказать его вывоз. Помните, что вынос мусора на общую «свалку» наказывается штрафом.
В новостройках, продающихся в «черновом» варианте обычно этот этап пропускают. В этом случае потребуется лишь демонтировать старые окна, но это задача специалистов «оконщиков».
После этого необходимо согласовать даты отключения стояков отопления, горячего и холодного водоснабжения для монтажа вводных кранов и замены радиаторов. Если планируется организация водной системы «теплый пол» трубы укладываются на этом же этапе.
Если потолки будут натяжными, необходимо заранее прогрунтовать все поверхности. Не сделав этого, на пленку при активности соседей сверху будет сыпаться пыль с черновой поверхности потолка.
В конце необходимо еще раз обдумать использование чистовых материалов. Выбирается отделка, электроустановочные изделия, тип сантехники и так далее.
Перепланировка и черновая отделка
После того как помещение подготовлено, материалы выбраны можно приступать непосредственно к ремонтным работам.
На этом этапе возводятся перегородки. Все стены штукатурятся по маякам и частично выравниваются. Предварительно на перегородки и стены следует нанести бетон-контакт для увеличения адгезии. Маяки в обязательном порядке необходимо удалить. Если этого не сделать в последующем на поверхности стен может проступить ржавчина. После полного высыхания все поверхности грунтуются. Параллельно монтируется, если необходимо, гидроизоляция во «влажных» помещениях.
Черновой пол тщательно убирается от мусора и обрабатывается бетон-контактом. После этого заливается новая стяжка по маякам. До этого желательно установить новые окна и входную дверь. При монтаже стяжки стоит помнить, что если слой слишком толстый, необходим наполнитель. Кроме того, уровень пола в санузлах должен быть на 50 мм ниже, чем в остальной квартире.
По теме стяжки, можно почитать наши статьи про типы и виды стяжки и об альтернативах, которые вы можете использовать.
Монтаж коммуникаций
После того как стяжка набрала прочность и по ней можно начинать ходить, следует переходить к монтажу коммуникаций. Стоит вызвать специалистов по установке кондиционеров, спутникового телевидения, интернет-провайдера. Они должны дать свои рекомендации относительно электроснабжения, чтобы мастер внес правки в проект.

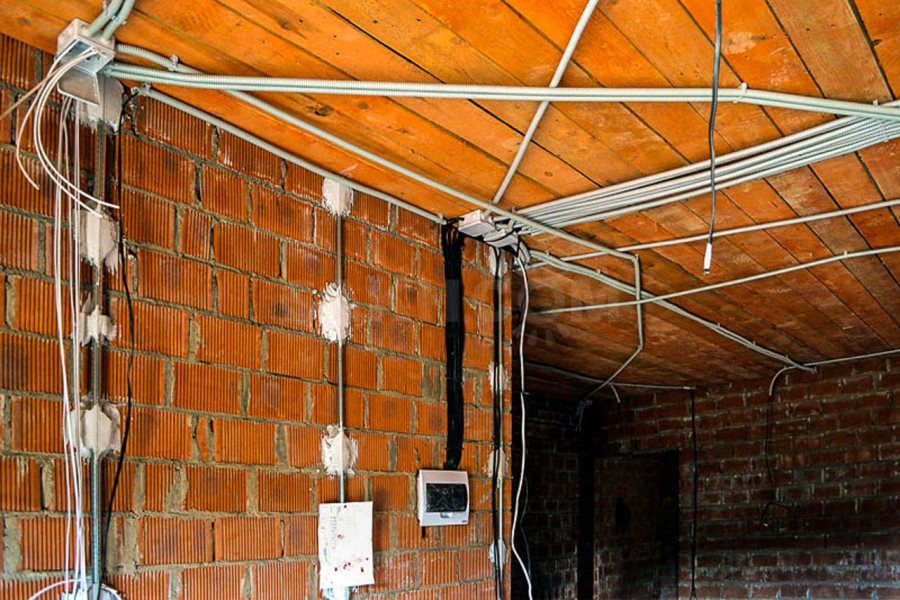

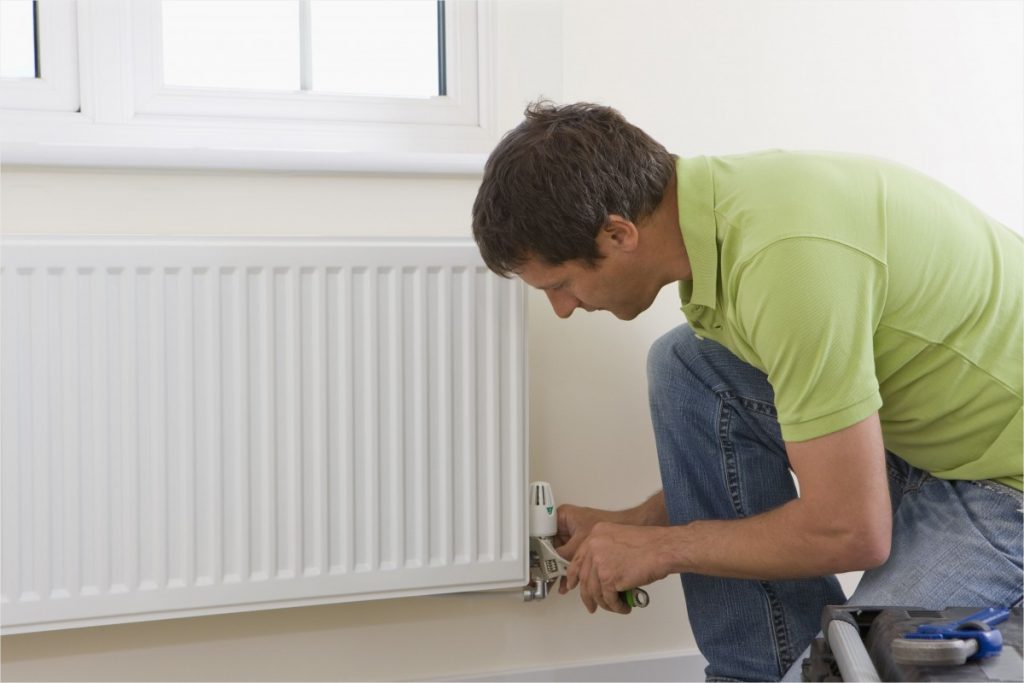

На этом этапе производится замена радиаторов отопления. Примерно в это же время стоит вызвать мастера-замерщика кухни. Он даст рекомендации относительно размещения электроточек, выводу канализации, горячей и холодной воды. После этого делаются штробы, прокладывается черновая электрика и сантехника (то есть то, что после отделки будет скрыто: трубы, фитинги, кабели, дозовые, подрозетники и так далее). В это же время прокладывается «слаботочка».
После того как черновая электрика проложена приглашается установщик кондиционера, который прокладывает необходимые трассы и навешивает наружный блок.
Монтаж гипсокартона
Гипсокартоном закрываются многие коммуникации причем не только в санузлах. Фальш-стена в гостиной позволит скрыть стояки и радиаторы отопления, занимает она минимум свободного пространства, зато позволяют не монтировать сложные стыки с трубами ламината и натяжного потолка.

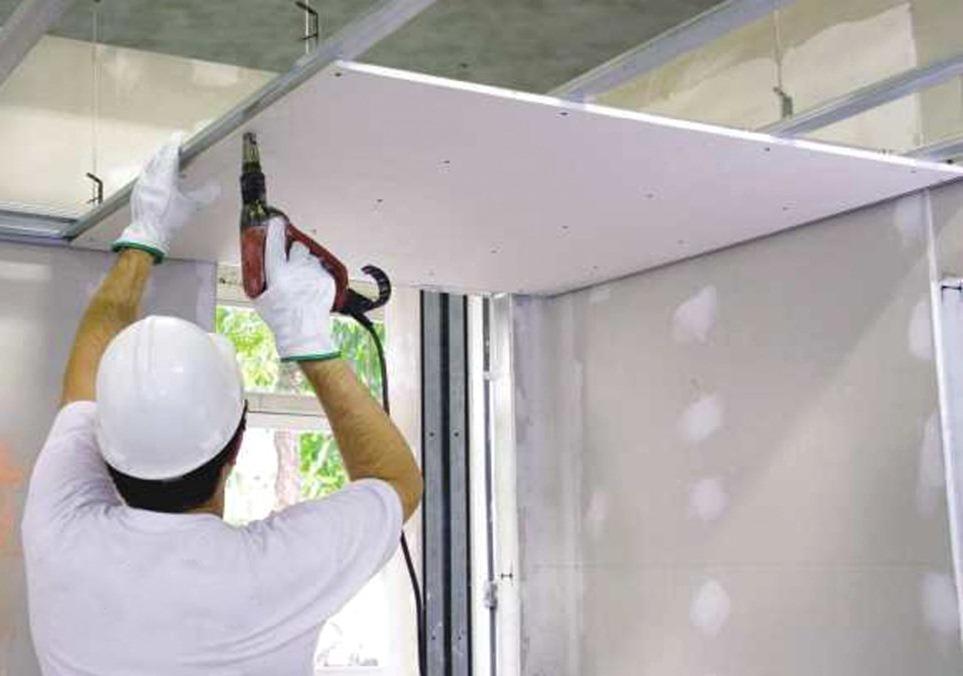

После этого можно переходить к монтажу каркасов для остальных гипсокартонных конструкций, в частности для сокрытия коммуникаций, организуются ниши для люков. Устанавливаются закладные под навесную мебель и встраиваемые шкафы, если необходимо. Если потолок в квартире будет гипсокартонный, он монтируется в этот же период.
После обшивки каркасов листами, они грунтуются и устанавливаются малярные уголки. Далее стены шпаклюются. После полного высыхания они шкурятся, наносится еще один слой шпаклевки, который после высыхания еще раз шкурится. В итоге получаются практически ровные стены (в зависимости от мастерства работника).
Если потолок будет натяжным, на этом этапе стоит вызвать замерщика.
Что можно повесить на гипсокартоновую стену, мы писали раннее.
Отделка ванной комнаты

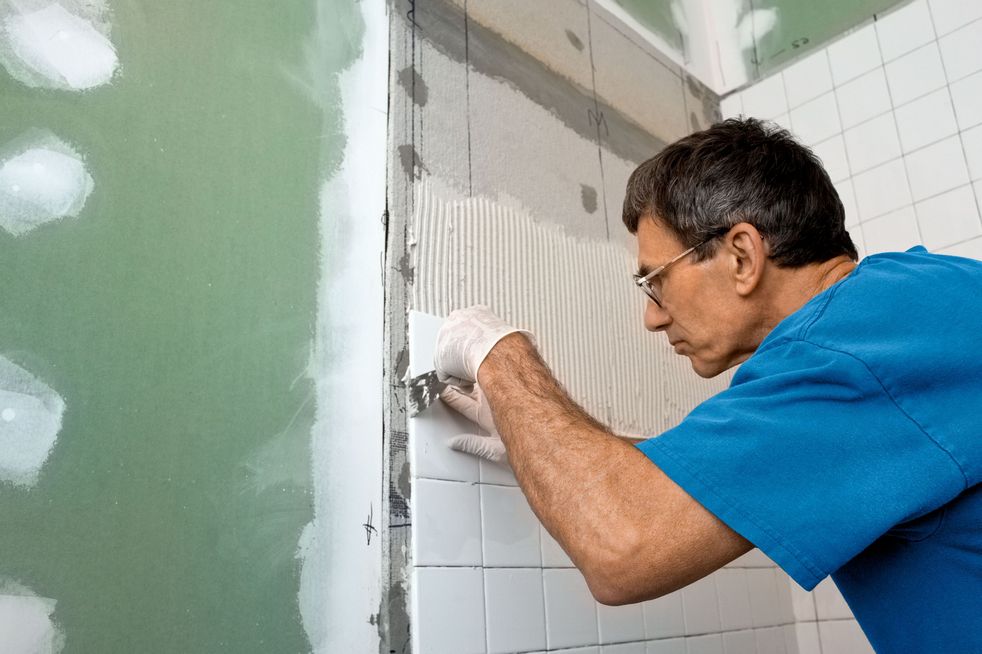

В ванной комнате к этому моменту уже должны быть выведены кабели для электроточек, проложена сантехника и установлены гипсокартонные короба. Если вы выбираете встроенную сантехнику (смесители и унитаз) перед облицовкой плиткой следует установить систему инсталляции и скрытые механизмы. Только после этого переходим к облицовке плиткой. После затираются швы. Электроустановочные изделия и чистовая сантехника монтируется позже.
Отделка комнат

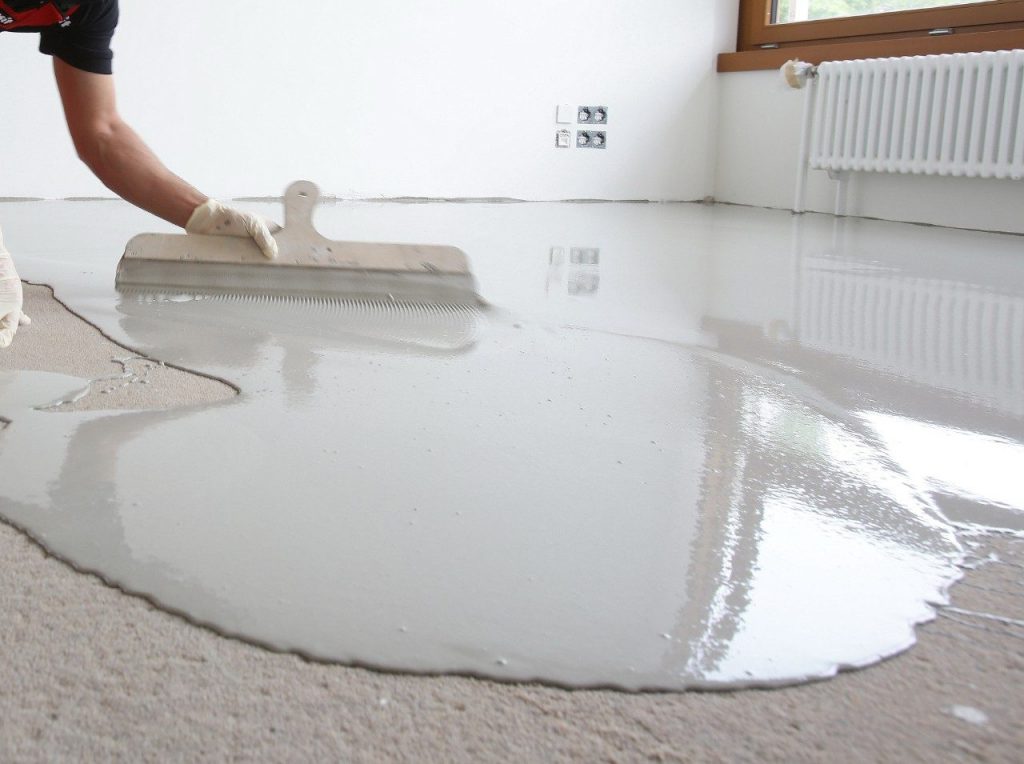

Перед началом чистовой отделки в комнатах с пола необходимо снять капли шпаклевки, после чего он заливается самовыравнивающейся смесью. После ее высыхания монтируются подоконники и пластиковые откосы.
После полного завершения пыльных работ на стены еще раз наносится грунтовка. После этого они оклеиваются обоями. Если это обои под покраску, на этом же этапе они должны быть окрашены.
Следом натягиваются натяжные потолки и только после этого напольное покрытие. Дело в том, что в процессе установки потолка у мастера может упасть инструмент, повредив уже уложенный ламинат, паркет или линолеум.
После завершения укладки напольного покрытия монтируют межкомнатные двери, обрамляют порталы и откосы входной двери.
Окончание ремонта
После завершения отделки и установки дверей монтируется вся встроенная мебель (кухонный гарнитур, шкафы-купе). Далее монтируются плинтуса, устанавливаются все розетки и выключатели, навешивается внутренний блок сплит-системы и устанавливается сантехника.
Все, можно расставлять мебель и навешивать декор.
